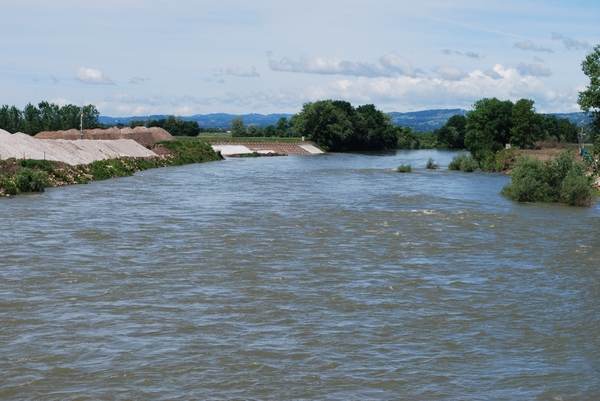

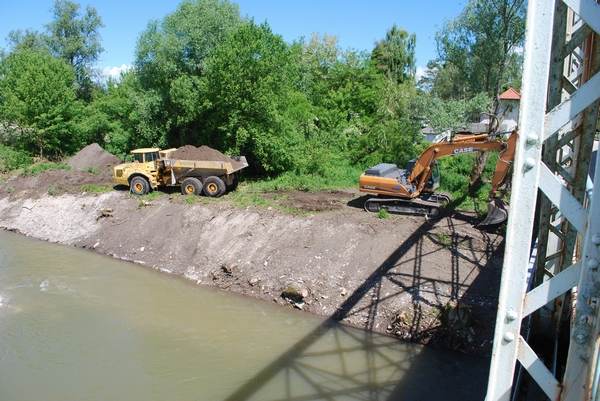

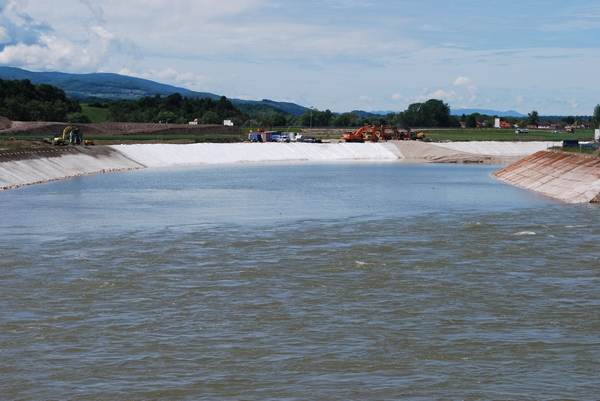

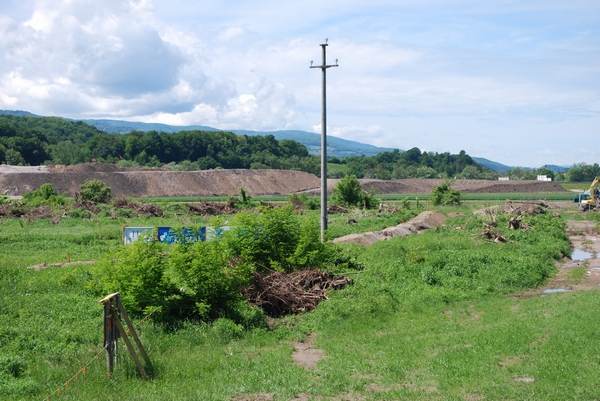

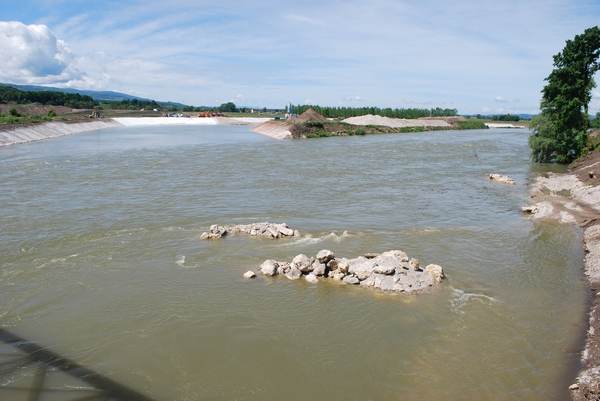

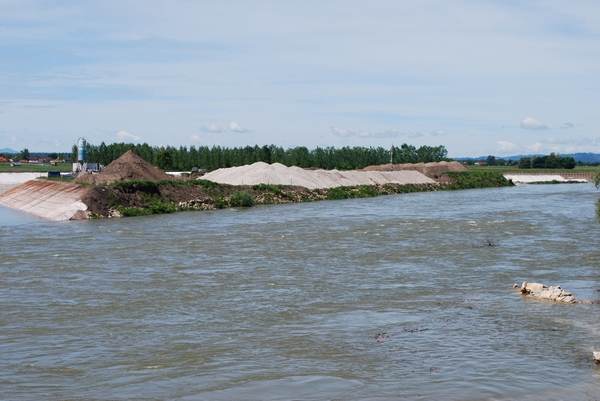

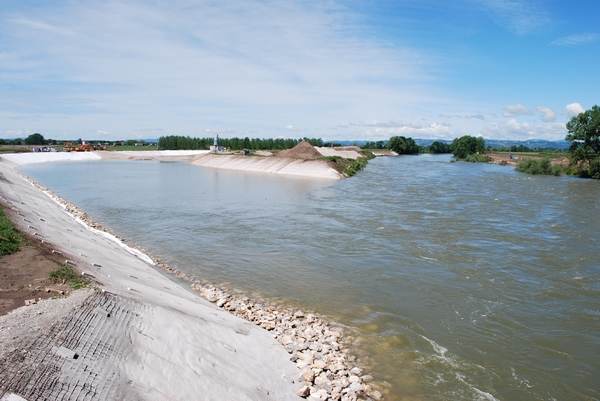

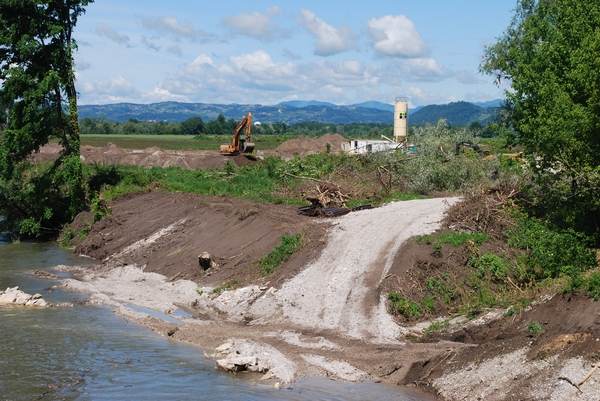

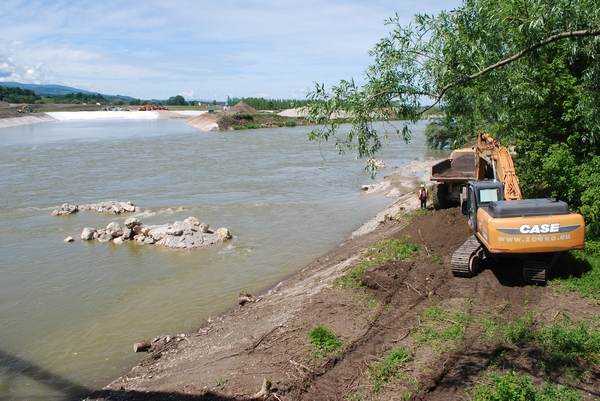

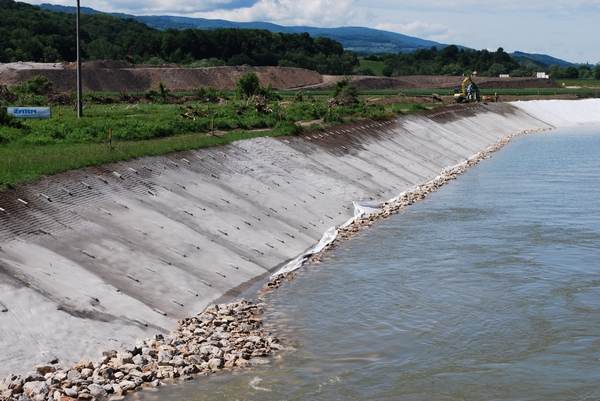

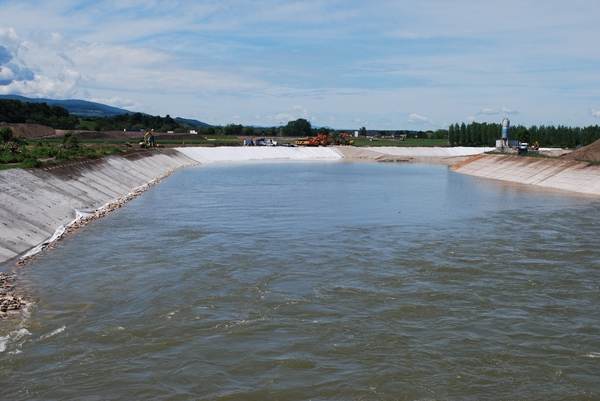

Dober mesec in pol po položitvi temeljnega kamna za HE Brežice je na gradbišču zelo živahno in je že precej spremenilo svojo podobo. Izvajalci obsežnih pripravljalnih del, konzorcij družb RGP, CGP in Kostak, so namreč opravili že precej dela pri izkopu obtočnega kanala, v katerega bodo po zajezitvi rečne struge preusmerili tok reke Save. Za to bo treba izkopati in odpeljati na deponijo kar okoli 450 tisoč kubičnih metrov različnega materiala.
Gradbišče četrte v verigi hidroelektrarn na spodnji Savi naj bi bilo po napovedih pripravljeno v začetku oktobra, nato pa se bodo lahko pričela gradbena dela.
